辽宁:25年累计下发28GW风光指标,共享储能落实调峰责任

发布日期:2025-05-24 19:21    点击次数:156

(转自:储能与电力市场)

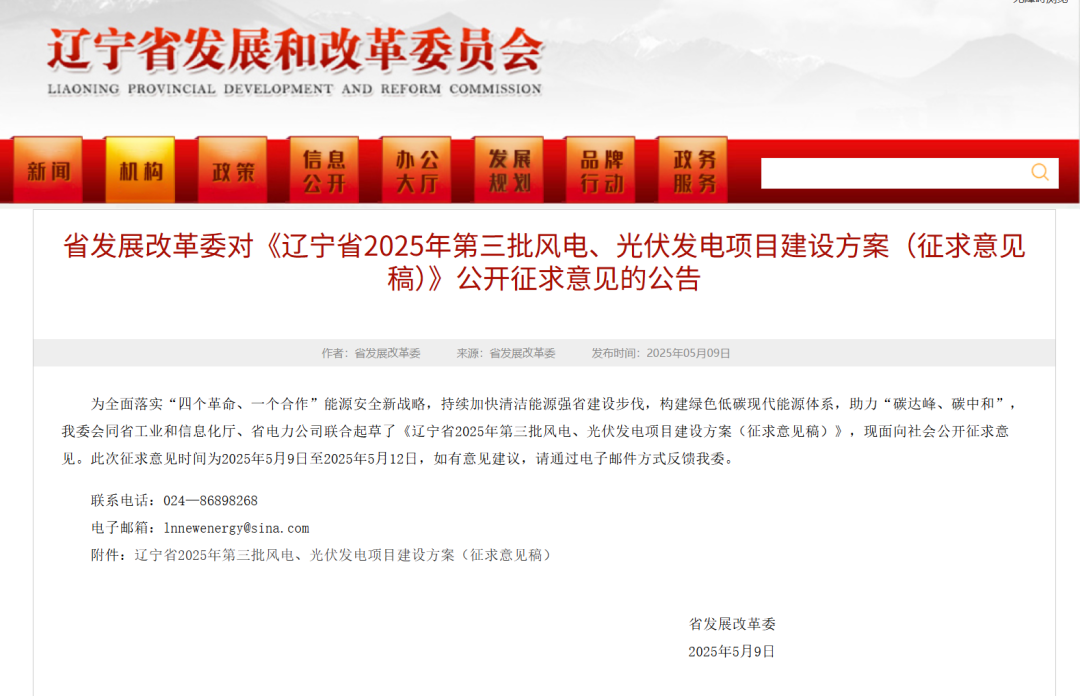

储能与电力市场获悉,近日,辽宁省发改委发布关于印发《辽宁省2025年第三批风电、光伏发电项目建设方案(征求意见稿)》。第三批风电、光伏发电项目建设规模835万千瓦,其中风电795万千瓦,光伏发电40万千瓦,全部用于支持无补贴风电光伏项目建设。

第三批项目各市的份额分别为:沈阳市,225万千瓦风电;大连市,25万千瓦风电、25万千瓦滩涂光伏;锦州市,90万千瓦风电;阜新市,85万千瓦风电;铁岭市,120万千瓦风电;朝阳市,195万千瓦风电、15万千瓦沙地光伏;葫芦岛市,30万千瓦风电;沈抚示范区,25万千瓦风电。

今年4月,辽宁相继下发两批风光建设项目,合计规模19.7GW。截止目前,2025年三批次共下发28.05GW新能源项目。其中,风电19.65GW,光伏8.4GW。

三批次项目均要求根据辽宁省未来新型储能布局,以共享储能电站等方式落实项目调峰责任。

]article_adlist-->

2025年第一批风电、光伏发电项目建设规模700万千瓦,其中风电200万千瓦,光伏发电500万千瓦,全部用于支持无补贴风电光伏项目建设。详见:辽宁第一批7GW风光建设方案:以共享储能电站落实项目调峰责任

2025年第二批风电、光伏发电项目建设规模

1270万千瓦

,其中

风电970万千瓦

]article_adlist-->

光伏发电300万千瓦

,全部用于支持无补贴风电光伏项目建设。详见:辽宁第二批风光12.7GW建设方案发布,以共享储能等方式落实调峰

]article_adlist-->

看个广告休息一下

另外,第三批风光建设项目方案要求新增风电项目单体规模至少15万千瓦,光伏发电项目单体规模至少10万千瓦。风电、光伏发电项目应于2025-2026年启动建设,在满足相关条件后,最晚于2030年并网。

需注意的是,风电、光伏发电项目最晚于2025年6月30日前,将优选出的项目业主和项目建设规模上报省发展改革委,逾期未报送视为自愿放弃项目建设规模。

原文如下:

责任编辑:筱海

会议通知

]article_adlist-->

2025年5月15日-16日,第三届新能源电力发展论坛暨第九届新能源电站设计、工程与设备选型研讨会将在山东济南召开。

]article_adlist-->

本次会议将围绕新能源开发投资前端关注的关键话题,包括“十五五”规划方向、电力市场交易规则、行业发展趋势影响、开发建设与创新、源网荷储与绿电应用等话题展开探讨,共同推动行业持续发展。

]article_adlist-->

(会议详情可查看文末海报,扫描二维码报名参会)

]article_adlist-->

]article_adlist-->

寻熵研究院年度报告《2024年储能市场分析和2025年发展展望》《2024年储能市场招投标和价格全景分析》《2024年储能市场政策及典型收益模式分析》开启订阅。

]article_adlist-->

可联系(微信同号):鲍经理,15201640807,了解详情。

]article_adlist-->

]article_adlist-->

#辽宁新能源指标#辽宁共享储能

]article_adlist-->

海量资讯、精准解读,尽在新浪财经APP
